Bugun, 24 mart kuni Jizzax viloyati Forish tumanidagi bo‘lajak atom elektr stansiyasi qurilish maydonchasida dastlabki beton ishlariga rasman start berildi. Shu kuni Rossiya tomoni bilan loyiha yuzasidan yangi hujjatlar ham imzolandi.
Hujjatlar imzolandi
“O‘zatom” va “Rosatom” o‘rtasida atom va unga yondosh sohalardagi hamkorlik bo‘yicha “Yo‘l xaritasi” hamda O‘zbekistonda integratsiyalashgan AESni qurish bo‘yicha shartnomaga doir kelishuv imzolandi.
Hujjatni Toshkentdagi tadbirda “O‘zatom” agentligi direktori Azim Ahmadxo‘jayev va “Rosatom” davlat korporatsiyasi bosh direktori Aleksey Lixachyov imzoladi.

“Yo‘l xaritasi” AES qurilishi loyihasini amalga oshirish bosqichlari, yuqori malakali kadrlarni tayyorlash, atom energetikasining jamoatchilik tomonidan qabul qilinishini ta’minlash, bo‘lajak atomchilar shaharchasi infratuzilmasini yaratish va sohani kompleks rivojlantirishni o‘z ichiga oladi.
Stansiyaning yangilangan konfiguratsiyasini tasdiqlovchi kontraktga doir bitim esa 3+ avlodiga mansub VVER-1000 reaktorlariga ega ikkita energoblok hamda RITM-200N reaktorlariga ega ikkita energoblok (har biri 55 MVt) barpo etishni nazarda tutadi.
Stansiya to‘liq quvvat bilan ishga tushgach, yiliga qariyb 15,4 mlrd kWh elektr energiyasi ishlab chiqaradi – bu O‘zbekistondagi umumiy elektr energiyasi iste’molining 15 foizidan ortig‘ini tashkil etadi, deyiladi rasmiy bayonotda.
Birinchi beton quyildi

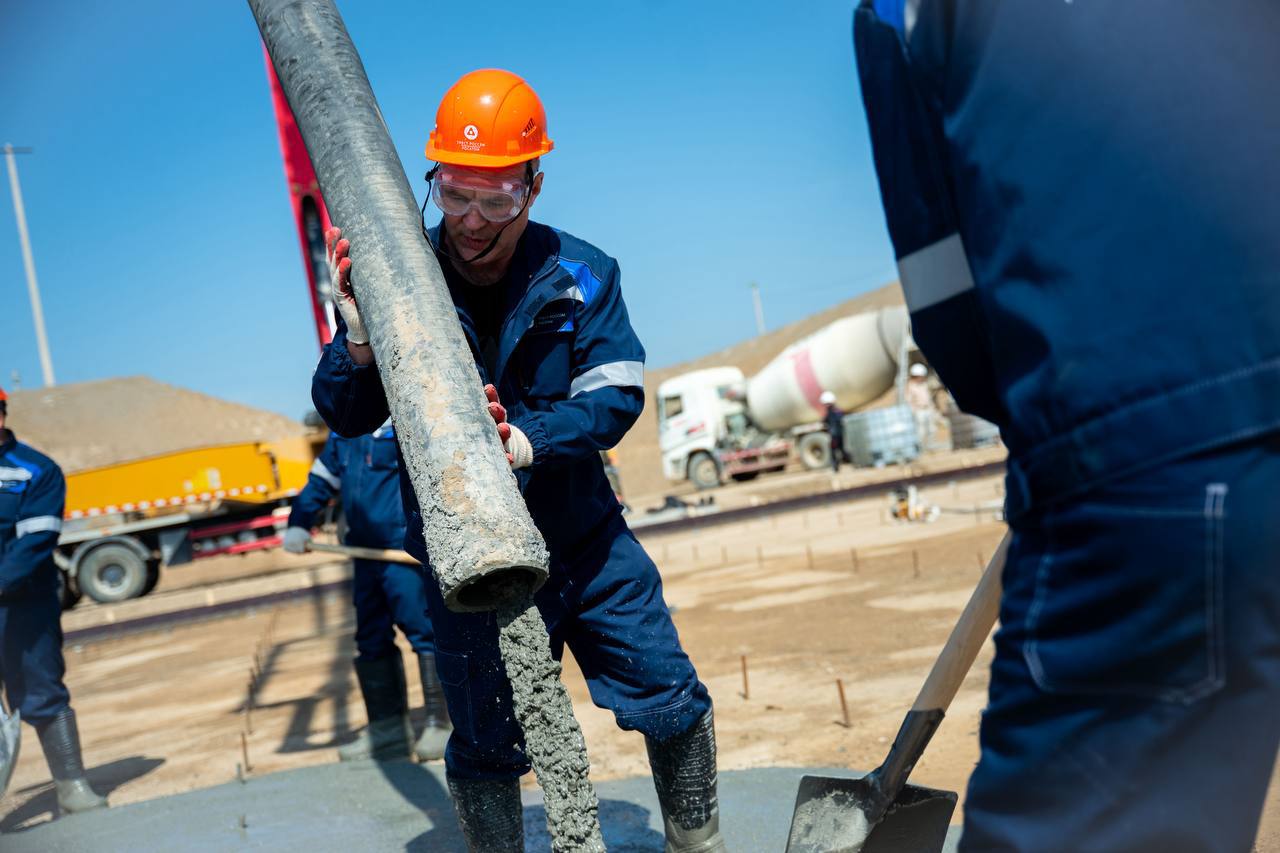

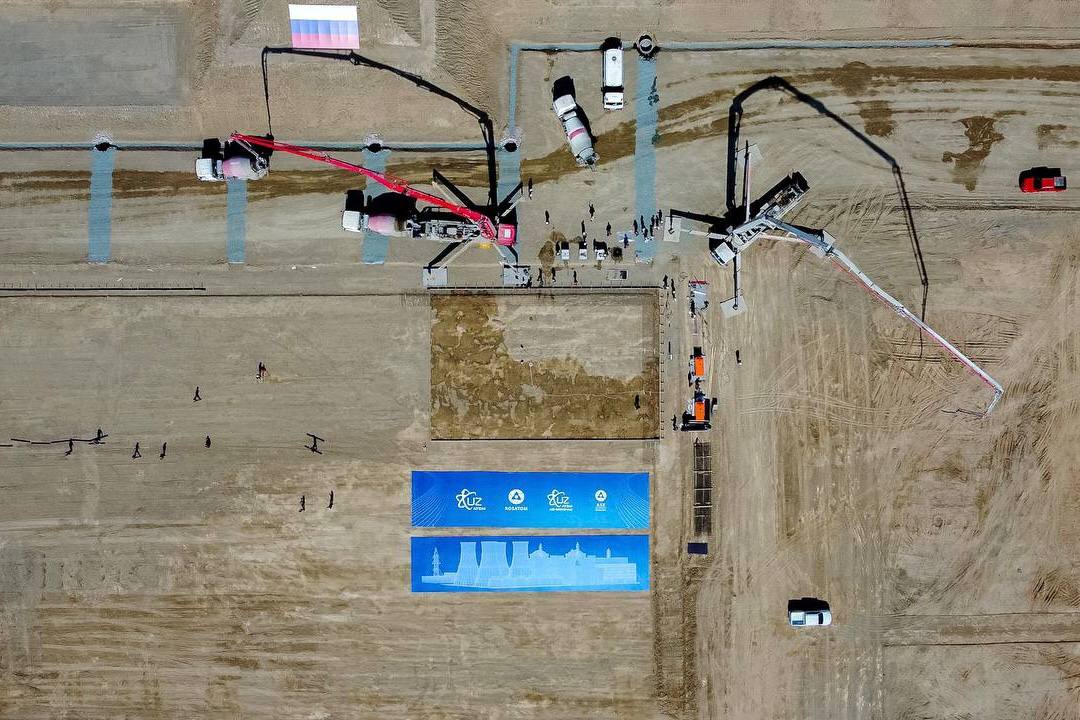

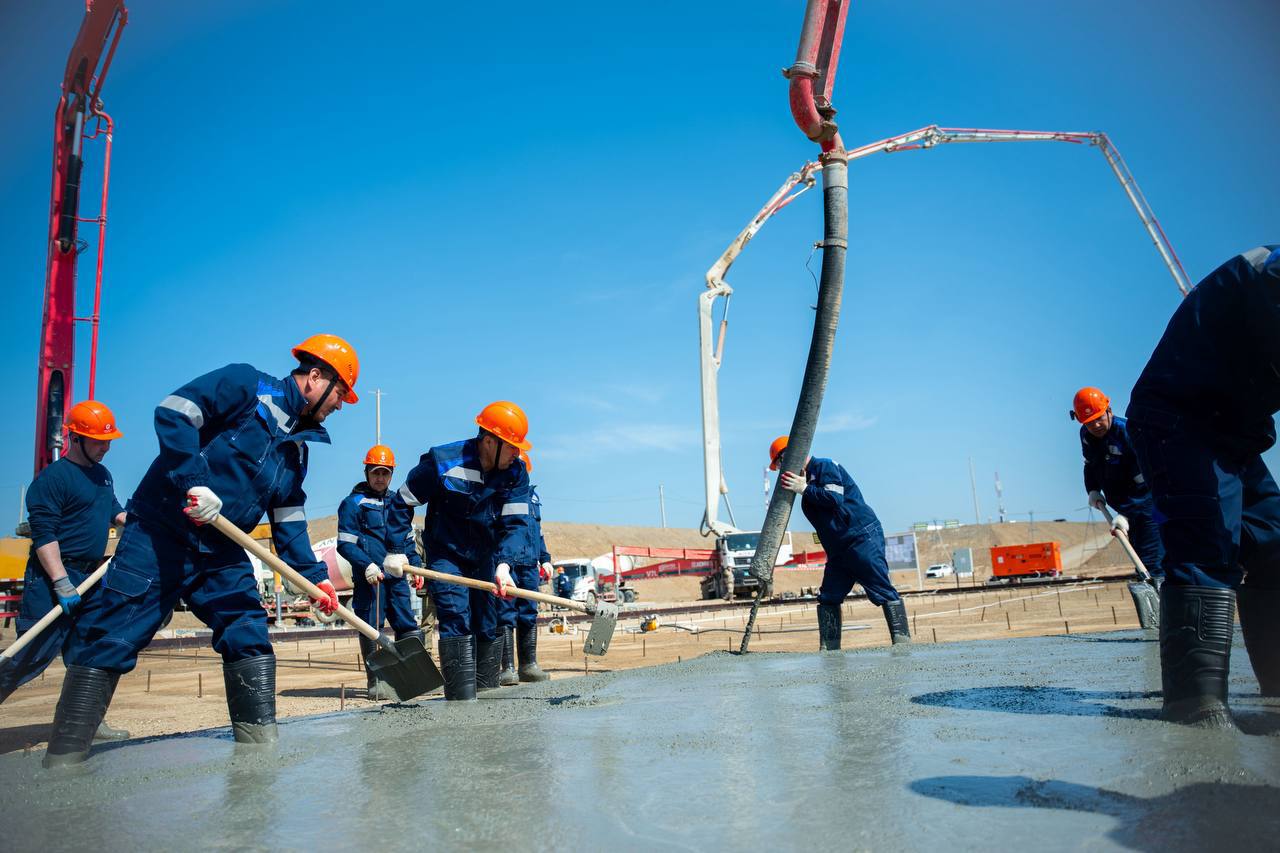

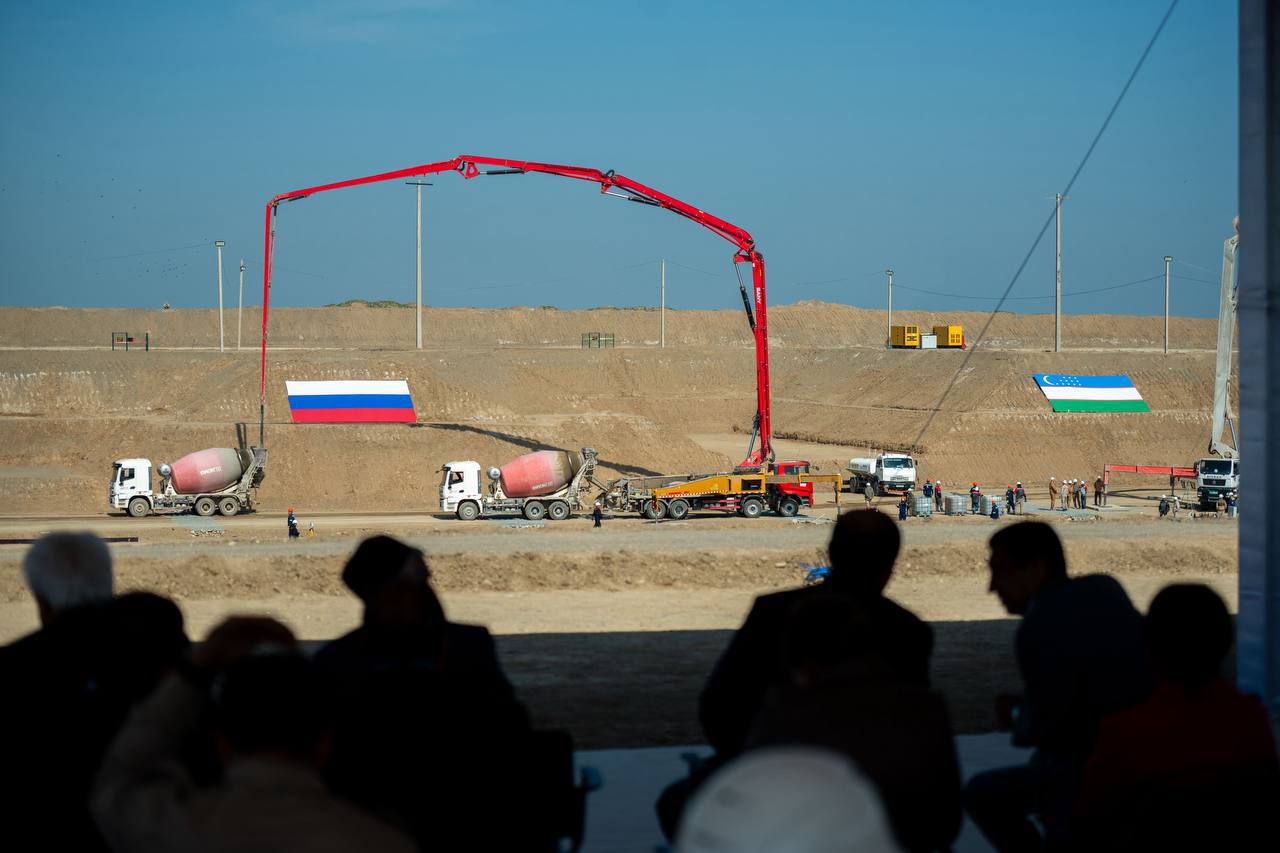

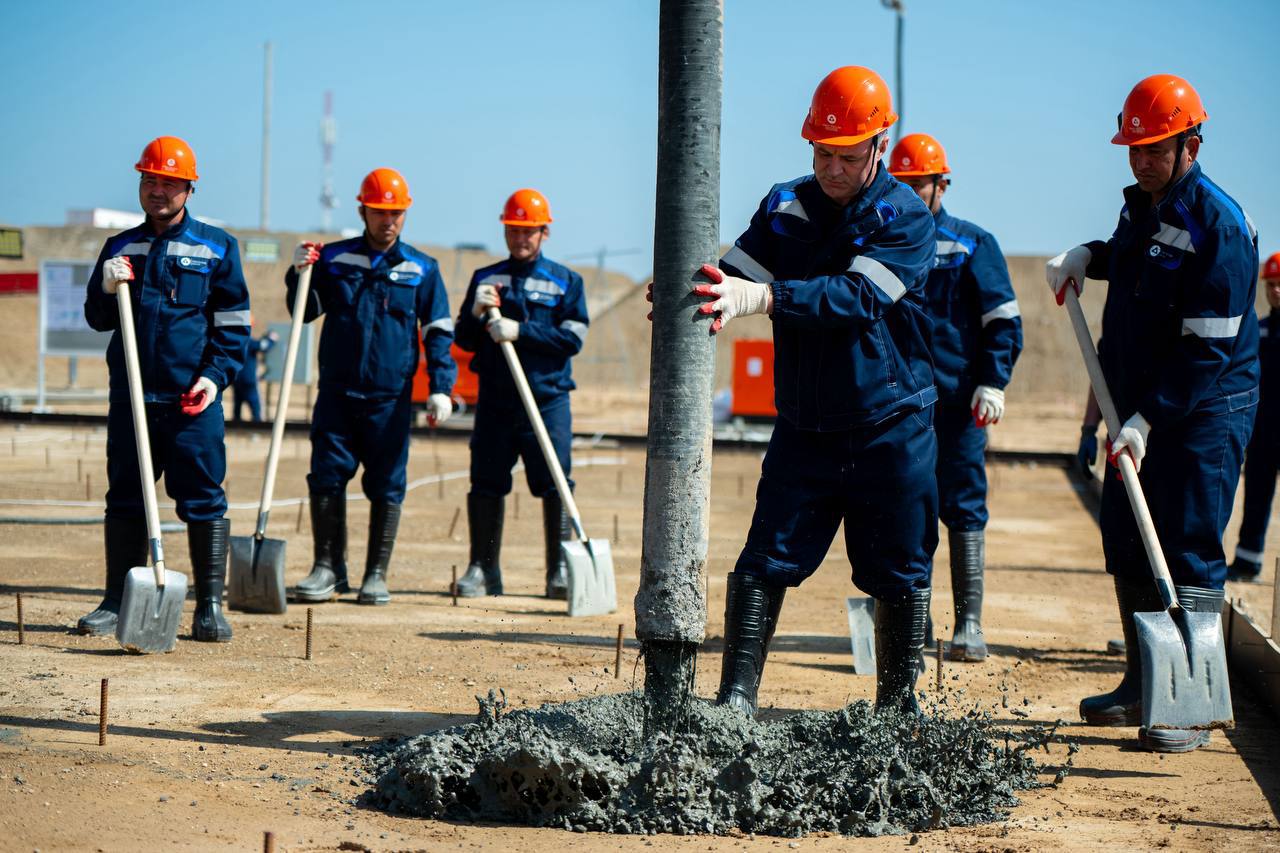

24 mart kuni Forish tumanidagi qurilish maydonchasida RITM-200N reaktoriga ega kam quvvatli atom elektr stansiyasi energoblokini barpo etish doirasida dastlabki beton ishlarini boshlashga bag‘ishlangan marosim bo‘lib o‘tdi.
